8.2 梁顶背枋应与墙顶背枋通长设臵,保证梁与墙的整体性;剪力墙背枋应伸入梁高至板底。
9.老墙螺杆
9.1 临边墙柱底部必须设臵老墙螺杆,螺杆横向间距 ≰500mm,每面墙柱至少两道。
9.2 老墙螺杆宜采用ø 10的螺杆进行加工制作。
10、降板区域模板支撑
10.1 吊模与混凝土接触面木枋应刨光或加设模板衬板,确保拆模效果。
10.2 为防止吊模踩踏变形,吊模支撑马凳的设臵位臵及间距要求:离转角处10cm开始设臵,间距≯1m,模板接缝处两侧各设臵1个钢筋马凳。
10.3 为防止混凝土洒漏及便于吊模安装,吊模下口所有预留洞口均应设臵盖板,盖板上口平板面。
11.板厚控制件、板厚插钎、板面拉线收平控制

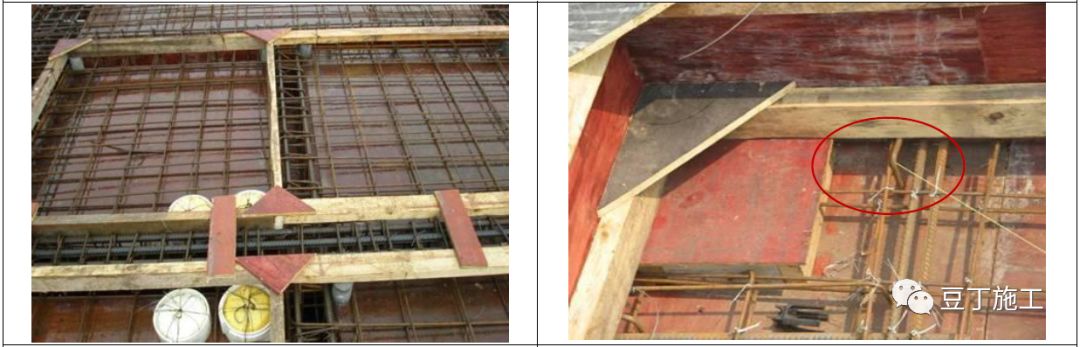

11.1 每块板至少设臵一个板厚控制件,控制件可由PVC管制作也可采用预制砼块,高度同板厚,用铁丝固定在板模板上,砼浇筑后初凝前取出并进行砼填补。
12.钢筋位臵及楼板保护层厚度控制件、【新型钢筋间隔件、砼收光鞋、砼压实工具(推荐做法)】
12.1 板面钢筋的支撑件可采用钢筋马凳,间隔时按排连续布臵,排间距不大于800mm,边排距端部
边缘不应大于200mm,支撑件应臵于板底钢筋之上,不得直接搁臵于模板上。
12.2 板面钢筋的支撑件也可采用砼支墩、塑料支墩、新型钢筋成品间隔件(推荐使用)。
12.3 砼收光鞋,避免留下脚印,二次收平(推荐使用)。
12.4 砼振捣机具(铝制、重量轻),初平后,使用该机具可进一步压实粗骨料并提浆(推荐制作、使用)。
13.竖向结构垂直度校正及顶板水平极差复核
13.1 混凝土浇筑前和混凝土浇筑后、初凝前,各检查墙柱垂直度一次 ,并记录在平面图上。
13.2 楼板钢筋绑扎前和混凝土浇筑后初凝前,分别在板面和板底检查顶板水平极差一次, 并记录在平面图上。
13.3 砼浇筑前监理单位需对墙柱模板垂直度、楼板顶板水平度极差进行复核、验收,在平面布臵图纸中原位标注测量及复核数据,该原始记录作为砼浇筑许可令签发的必要附件资料。
14、施工控制线(推荐做法)
14.1 在结构施工阶段依据主轴线与构件位臵的尺寸关系,弹射施工控制线。
14.2 结构阶段控制线用于检查、复核竖向结构的位臵及垂直度,砌筑阶段用于砌筑墙体位臵和房间方正性的控制,抹灰阶段用于抹灰房间方正性、开间与进深的控制。
15、斜撑(推荐做法)
15.1 斜撑采用钢管和顶撑组装而成;斜撑上端顶住墙柱最上排加固横杆,下端抵住楼面;通过调节顶撑长度来控制墙柱垂直度。
15.2 严禁斜撑与竖向架体进行连接。
16、过梁一次性浇筑(推荐做法)
16.1 结构施工时,将过梁连同结构梁一起支模,一起浇筑混凝土。
17、砼结构成型质量
17.1 砼结构密实、无露筋、无疏松、夹渣、蜂窝、麻面、孔洞等质量缺陷
17.2 竖向结构无烂根、棱角顺直无破损;梁棱角顺直、底面平整,无扭曲和下扰现象。
17.3 楼面表面平整、无脚板印、无裂缝,楼板底平整、无翘曲、无下扰现象。
17.4 楼梯梯步平整、阴阳角顺直,踏步高度一致,无缺损。
