作者: 人气: 来源: 2020-08-07 评论:发表评论

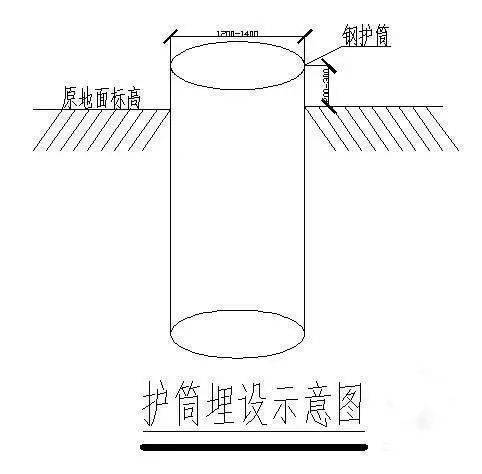

2、埋设护筒
为避免钻进过程中循环水流将孔口回填土冲塌,钻孔前必须埋设钢护筒。护筒外径1、0m,深度视地层情况而定。在护筒上口设进水口,并用粘土将护筒外侧填实。护筒必须安放平整,护筒中心即为降水井中心点。
3、钻机就位、调整
钻机就位时需调整钻机的平整度和钻塔的垂直度,对位后用机台木垫实,以保证钻机安放平稳。钻机对位偏差应小于20mm,钻孔垂直度偏差1%。
4、钻孔
在钻孔过程中,一般情况下不需要调制泥浆,采用清水水压平衡法进行冲击钻进成孔,用抽筒抽取岩芯钻进,施工时应保证孔内水面高度与孔口平,防止塌孔事故发生。若钻进过程中通过易塌孔的流砂层或泥浆漏失严重的地层时,可采用少投粘土 增大孔内泥浆浓度,防止塌孔。
当遇有隔水粘土层时,为了防止冲击成孔时在孔壁形成泥皮,影响水井出水量,在成孔后要进行二次扩孔,扩孔直径比设计直径大50-100mm。
5、换浆
钻孔至设计深度以下0、5m左右,将钻具提出孔外,然后用清水继续正循环操作替换泥浆,直到泥浆粘度小于20秒为止,泥浆置换时送水管要下入距离孔底0、5米左右,以保证将浓泥浆返出孔内,确保洗井质量和降水井的出水量。
6、下管
下管前应检查井管是否已按设计要求包缠尼龙纱网;无砂水泥管接口处要用塑料布包严,钢筋滤水管上下段焊接时,钢管或袖头连接处要打坡口,以保证井管的垂直度并焊接严实。
7、填滤料
填料必须采用动水填砾法从井四周均匀缓慢填入,避免造成孔内架桥现象,洗井后若发现滤料下沉应及时补充滤料,填料高度必须严格按设计要求执行。
8、洗井
采用压风机洗井,若井内沉没比不够时应注入清水,洗井必须洗到水清砂净为止。
基坑降水工程须考虑的3大因素
1
场地条件及该建筑物设计施工资料
场地条件制约着降水方案的制定,它主要包括场地四周已有建筑物的高度、分布、结构和离拟建工程的距离;地基四周的地下设施(包括给排水管道、光纤电缆、供气管道等);向外抽水排水通道以及供电情况等。有关设计施工资料包括基坑开挖尺寸和分布;地下建筑物施工的有关要求等。这些条件决定了所采用降水方法和具体的设计施工方案,也决定了具体保证周边建筑物和地下设施安全的实施措施。
2
地质情况
了解地基土分层地质柱状图及地质剖面图,各层岩土的物理力学性质,地下水类型及埋藏情况,水文地址情况,水质分析结果,特别是土层的渗透性。土的渗透系数取决土的形成条件、颗粒级配、胶体颗粒含量和土的结构等因素,因此场区土层的不同深度和不同方位的渗透系数是不同的。渗透系数计算结果的真实性,势必直接影响降水方案的选择。由于影响渗透系数的因数复杂,一般勘察报告提供的数值多是室内试验数据,误差往往较大,只能供降水设计时参考,对重要工程应做现场抽水试验加以确定。
3
场地地下水情况
地下水分潜水和承压水两种。潜水储存于地表与第一层不透水层之间,是无压力重力水,可向四周渗透。从工程实践来看,潜水大多来源于大气降水和地下埋设的上下水管道破裂漏水,主要积存于地表下杂填土和老建筑物被冲刷掏空的地基中。承压水储存于两个不透水层之间含水层中,若水充满此含水层,则水具有压力。所以,要根据地质和水文资料,搞清楚场区各处透水层和不透水层向下沿深度的分布厚度和变化情况;掌握场区各处承压静止水位埋深,混合静止水位埋深和他们的年变化幅度及水位标高;查明场地地下水补给源的方位、距离和透水层的联系情况;搞清楚地下水层是否与江、河、湖、海等无限水源连通;不论潜水或承压水若与无限水源连通,都会造成降水困难甚至于降水无效。
综上所述,在基坑工程降水存在许多缺陷如会引起邻近建筑物的不均匀沉降,施工时要采取措施防止不均匀沉降;根据场地条件及该建筑物设计施工资料;地质情况;场地地下水情况选择合适的降水方法,以减少基坑工程施工中的事故。
2020-08-07 17:44:10墙、板、梁钢筋连接施工要点及常见问题总结,这么实用的
2020-08-02 18:23:43不敢说是最全的,工程造价公式及计算技巧整理
2020-08-02 18:22:42一栋33层住宅从基坑开挖到竣工的整个流程,必须收藏!
2020-08-02 18:19:07工程签证、进度款、结算审核,这些要点一定要掌握!
2020-07-31 20:09:3430条电工口诀,全部记下就是电气高级工程师了!
2020-07-30 12:08:49水利工程竣工需要准备的资料
2020-07-30 12:06:41工程签证9大技巧,这样做完扭亏为盈!
2020-07-30 12:04:03结构、砌筑、抹灰、地坪工程技术措施可视化标准,标杆地
2020-07-30 12:00:29防开裂、防渗水存在问题及处理意见,实例照片分析!
2020-07-29 08:23:36常见基坑支护结构形式,结构图及实景图解说!
