工程特点和难点
紧邻闹市区高架桥和地下人行道
距离周边道路最近仅10m
基坑安全等级为一级
结构重要性安全系数为1.10
深度达到19.8m
地下水丰富
基坑采用灌注桩 + 内支撑(两道)+ 锚索联合支护体系,我们一起走进工程现场,基于施工工序,从以下四个方面,看项目管理团队如何用主体结构工程的质量管控打造临时支护工程:
① 基坑土钉墙施工工序
② 围护桩施工工序
③ 钢格构柱施工工序
④ 混凝土支撑梁施工工序
1基坑土钉墙施工工序
1边坡成型
大型挖掘机根据基坑上下口线挖出边坡轮廓后,人工配合小型挖机修坡,同时坡度尺控制检查边坡坡度,检验坡度是否符合设计要求。成型边坡坡面平整顺直,坡度一致,无明显凸起或凹进,符合设计要求。
2土钉成孔
土钉坡面定位后采用水平钻机干作业成孔,成孔角度15°-20°。
3土钉安装及注浆
土钉成孔后及时插入钢筋土钉,现场水泥浆二次注浆,保证土钉施工质量。
4钢筋网片绑扎
钢筋网片采用HPB300钢筋,φ6@250×250,接头采用绑扎连接接方式,保护层厚度30mm。
5喷射面板混凝土
采用空压设备分段自下而上喷射C20细石混凝土,喷射过程做到喷射回弹量小,喷层强度高,喷射厚度80mm。
6土钉墙成型
坡面平整, 接缝成型质量好,阴阳角顺直。
2围护桩施工工序
1检验桩孔
成孔后利用盒尺和测绳检验桩径、桩深是否符合设计要求。同时对每根桩孔进行安全防护。

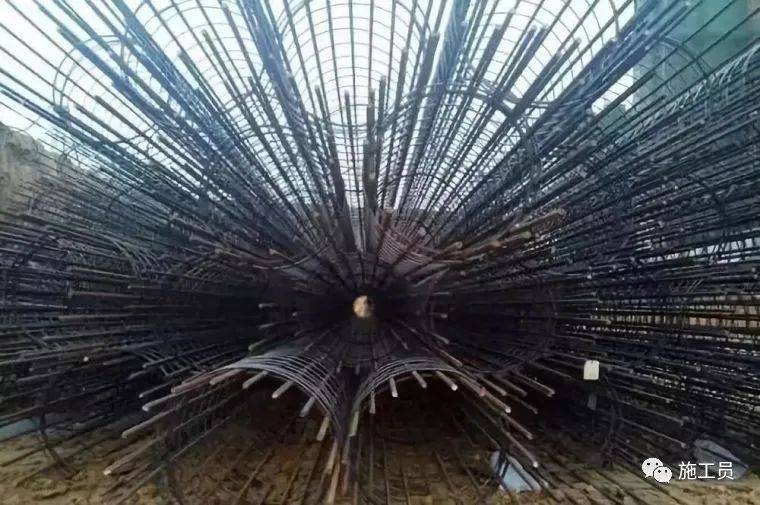

2钢筋笼加工
根据图纸进行钢筋笼加工,确保主筋焊缝坚固,螺旋筋间距符合要求。
3安放钢筋笼
桩孔验收合格后,及时吊装钢筋笼入孔,钢筋笼入孔过程中要做到缓慢匀速,严格控制钢筋笼垂直度和桩顶标高。钢筋笼标高控制:采用2支吊筋,吊筋长度根据孔口标高及笼顶标高计算确定,焊接在钢筋笼上部,然后悬挂固定。
4灌注混凝土
围护桩隐蔽验收合格后,验算单桩混凝土方量,C30预拌混凝土现场浇筑,导管下料。为确保桩顶混凝土强度,在桩顶标高以上加灌一定高度,高度控制在50mm。
5维护桩完整性检测
检验桩身材料密实性和连续性。
6桩头剔凿
采用风镐将桩头高出设计标高部分剔除、找平,露出密实混凝土。
7预应力锚索施工
在设计要求部位,钻机成孔,安放Ф15.24-2 1860级钢绞线,两次注浆。
8冠梁钢筋绑扎
冠梁钢筋绑扎前,拉通线对桩头钢筋进行修整、清理、绑扎自一段开始逐段绑扎,桩头钢筋在冠梁内锚固,搭接部位箍筋加密。
继续阅读:
2020-08-18 19:05:21地基与基础工程施工工艺标准化指导手册,附图示说明!
2020-08-18 19:03:42工程清单暗藏陷阱!你不得不知!
2020-08-07 17:56:38水利工程钻孔灌注桩的施工技术
2020-08-07 17:56:10必备水利工程知识
2020-08-07 17:55:49大坝工程施工的四个要点分析
2020-08-07 17:53:42水利工程建设的基本程序
2020-08-07 17:47:33施工技术 | 10种工程总承包与工程项目管理方式,究竟哪
2020-08-07 17:45:19基坑降水工程:5大方法、3大因素、5大问题
2020-08-02 18:23:43不敢说是最全的,工程造价公式及计算技巧整理
2020-08-02 18:22:42一栋33层住宅从基坑开挖到竣工的整个流程,必须收藏!
