9冠梁模板安装
钢筋隐蔽验收合格,采用15mm厚覆膜多层板+木方+对拉螺栓模板支撑体系。施工中严格控制模板截面尺寸、平整度、垂直度和标高,拼缝严密,防止漏浆。预应力锚索加PVC套管。
10冠梁成型、预应力锚索张拉

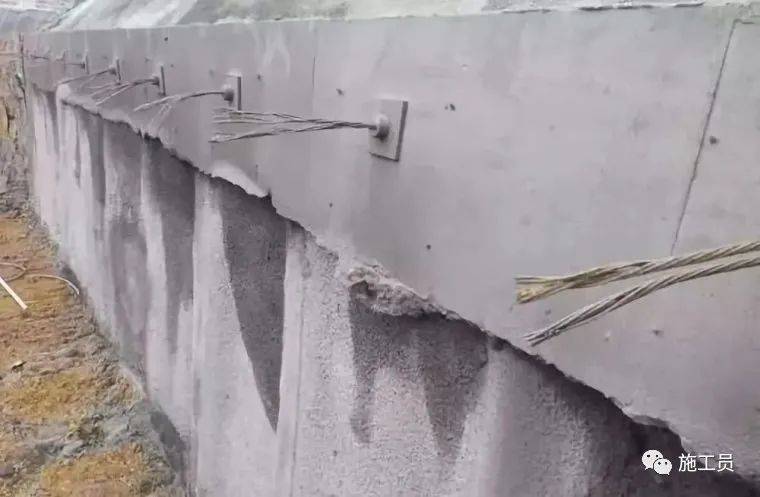

冠梁模板拆除后及时洒水养护,待冠梁强度达到设计要求后进行锚索张拉,并安装锚垫板固定。
3钢格构柱施工工序
1测量定位
小型挖掘机平整场地,利用全站仪进行钢格构柱桩定位,并做好标记。
2钻孔
桩身定位后,钻机跟进就位,调整钻杆垂直度后进行钻孔。

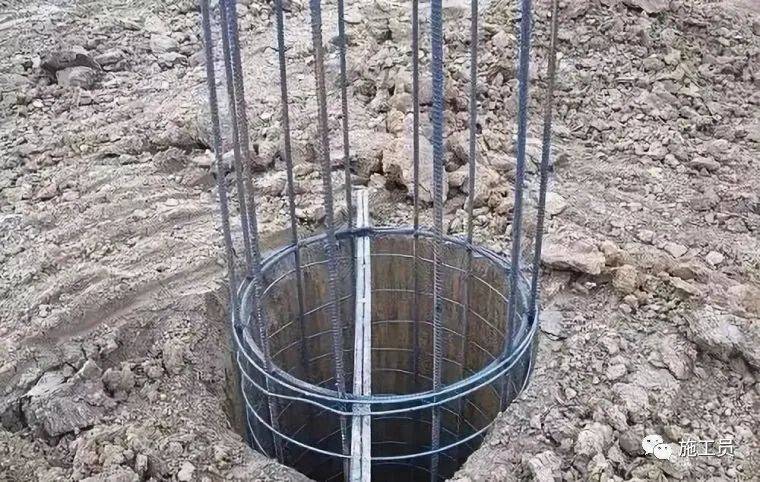

3吊放钢筋笼
验孔后,吊放1000mm钢筋笼,用于钢格构柱底部锚固。
4钢格构柱加工、吊装

钢格构柱规格为700X700mm,采用角钢和钢板焊接。钢格构柱汽车吊吊装就位。
5钢筋笼与钢格构桩连接
钢格构柱与灌注桩钢筋笼焊接固定后,下放至设计标高。
6钢格构柱桩灌注后填土
钢格构柱桩安装完毕,验收合格后,及时浇筑桩底部混凝土,混凝土浇筑完成后及时填土封桩孔,消除安全隐患。
4混凝土支撑梁施工工序
1测量、放线

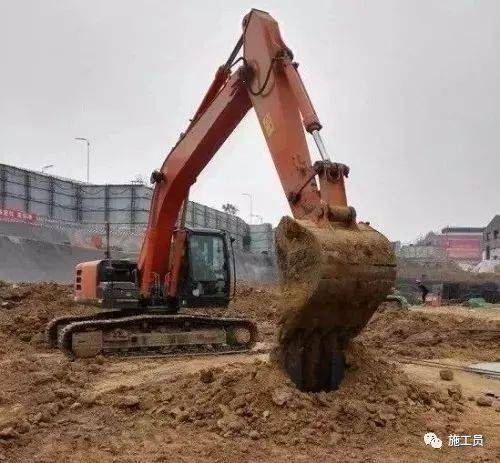

按照图纸设计标高,采用小型挖掘机和人工配合清底、找平并测量放线。
2浇筑梁底垫层
浇筑C15混凝土垫层,厚度100mm,木抹子抹平、压实,垫层比梁宽出100mm。

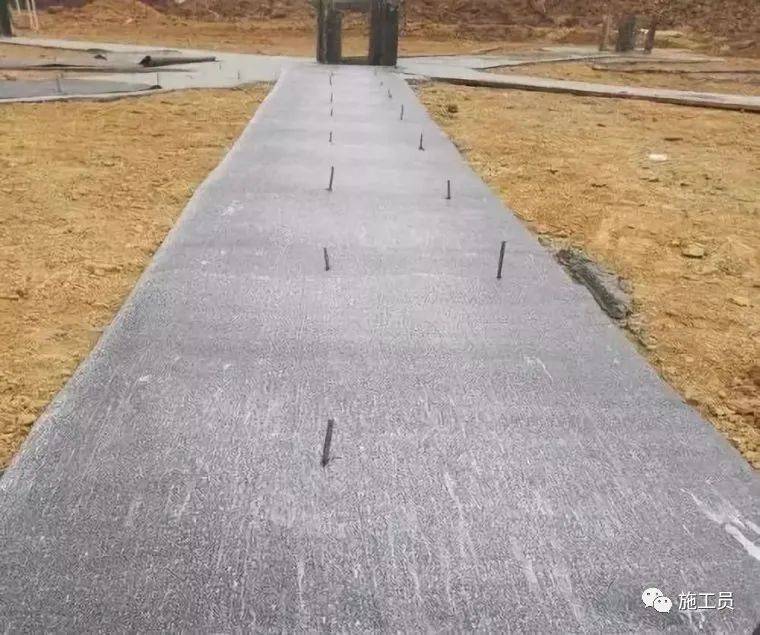

3铺设隔离层
垫层混凝土强度达到1.2N/mm²后,弹出梁边线,短钢筋头定位标识,铺设油毡隔离层,覆盖垫层表面,便于下步垫层拆除。

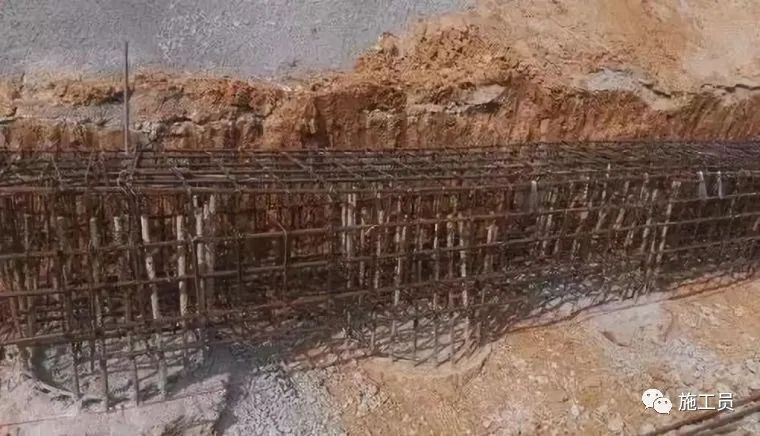

4环撑梁钢筋绑扎
钢筋绑扎前进行主次梁交接部位放样,确定钢筋绑扎顺序后进行钢筋绑扎。

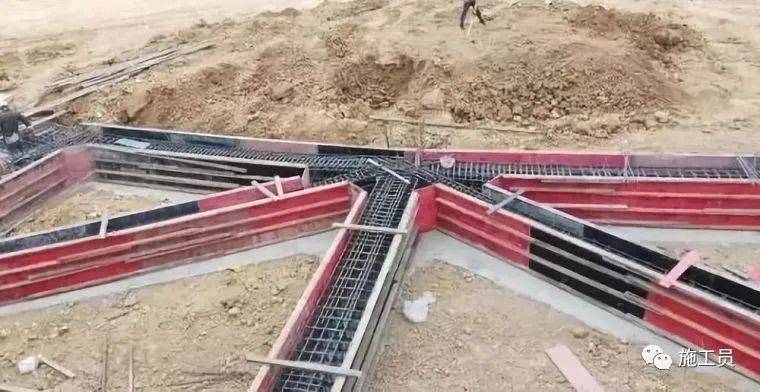

5环撑梁模板安装
钢筋隐蔽验收合格,采用15mm厚覆膜多层板+木方+对拉螺栓模板支撑体系。施工中严格控制模板截面尺寸、平整度、垂直度和标高,拼缝严密,防止漏浆。
6环撑梁混凝土浇筑

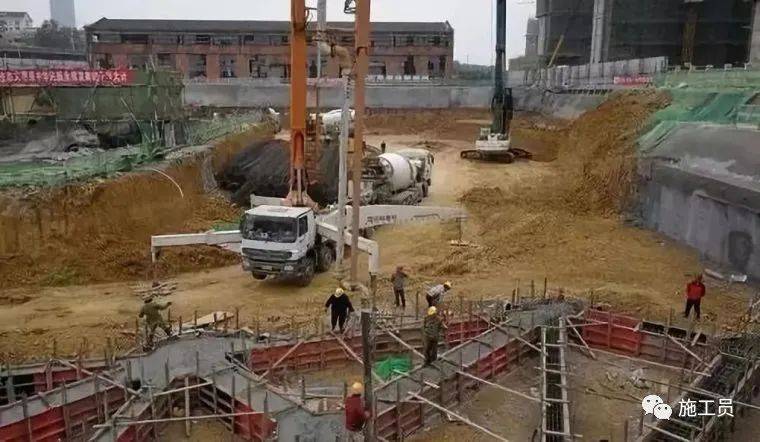

浇筑采用汽车泵输送混凝土,浇筑前对需重点对进行处理:原有施工缝剔除软弱层,新留置施工缝采用钢板网45°拦茬并设置加强钢筋。
7拆模成型
成型质量好。
8养护
采用覆盖毛毡,每日专人撒水养护。
基坑支护成型效果赏析

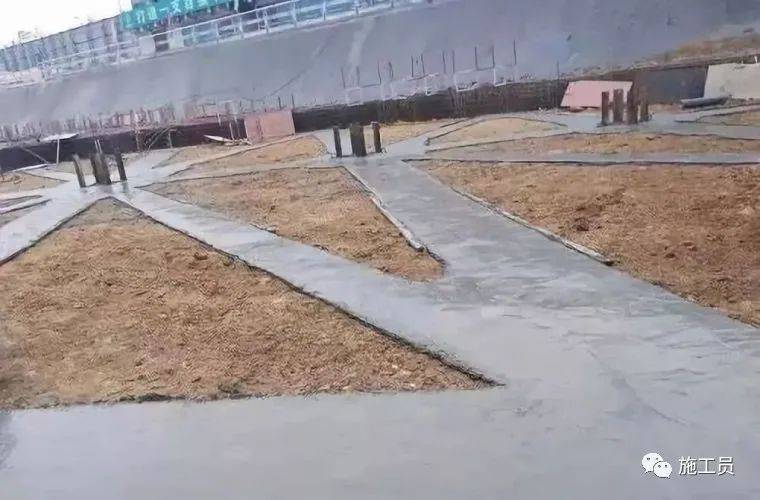

现场全貌
基坑第一道环撑梁成型全貌
继续阅读:
2020-08-18 19:05:21地基与基础工程施工工艺标准化指导手册,附图示说明!
2020-08-18 19:03:42工程清单暗藏陷阱!你不得不知!
2020-08-07 17:56:38水利工程钻孔灌注桩的施工技术
2020-08-07 17:56:10必备水利工程知识
2020-08-07 17:55:49大坝工程施工的四个要点分析
2020-08-07 17:53:42水利工程建设的基本程序
2020-08-07 17:47:33施工技术 | 10种工程总承包与工程项目管理方式,究竟哪
2020-08-07 17:45:19基坑降水工程:5大方法、3大因素、5大问题
2020-08-02 18:23:43不敢说是最全的,工程造价公式及计算技巧整理
2020-08-02 18:22:42一栋33层住宅从基坑开挖到竣工的整个流程,必须收藏!
